【华勘国际 品牌跃升】助力海外矿区绿色能源建设 彰显华勘国际硬核专业实力——刚果(金)矿区源网荷储项目勘测工作纪实
发布时间:2026-09-02 发布人:五一七队 分类:基层动态



近日,在刚果(金)南部的加丹加高原某矿区,随着最后一个钻孔数据的核验完毕,华勘国际刚赞公司承担的某大型矿区源网荷储项目勘测工作画上圆满句号。作为海外能源基础设施建设的关键“先手棋”,这场持续数月的野外攻坚战,不仅为矿区绿色转型筑牢了数据底座,更在非洲高原上刻下了中国地勘队伍敢打硬仗、善打胜仗的鲜明印记。

01
精准把脉,为绿色矿山绘就“数据蓝图”

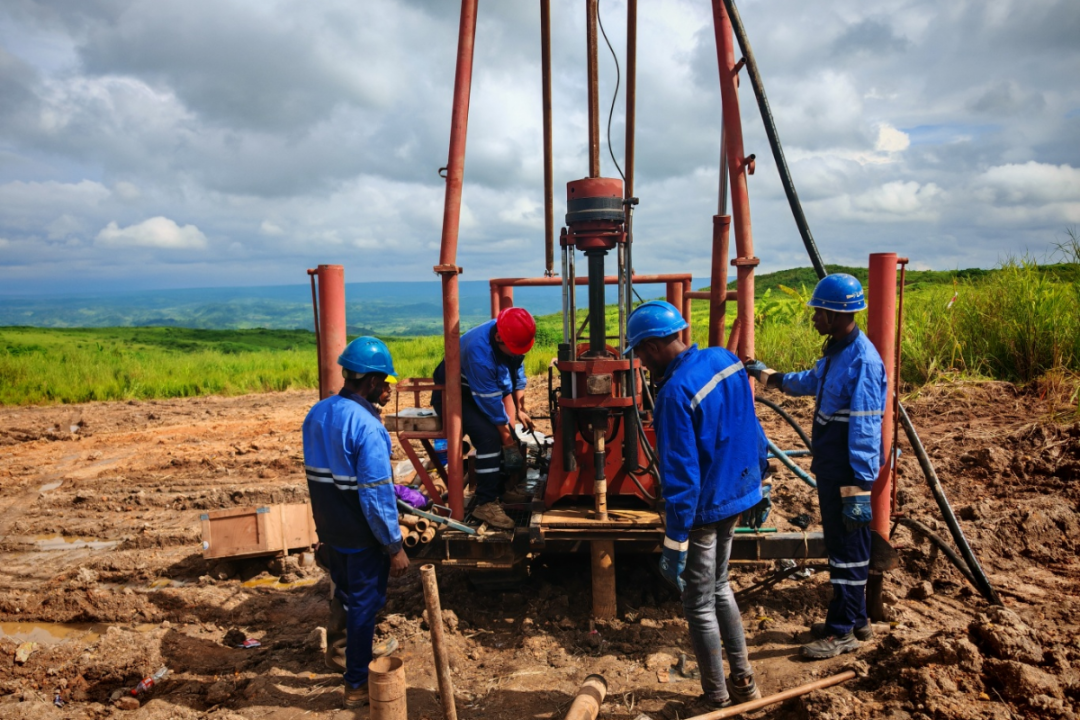

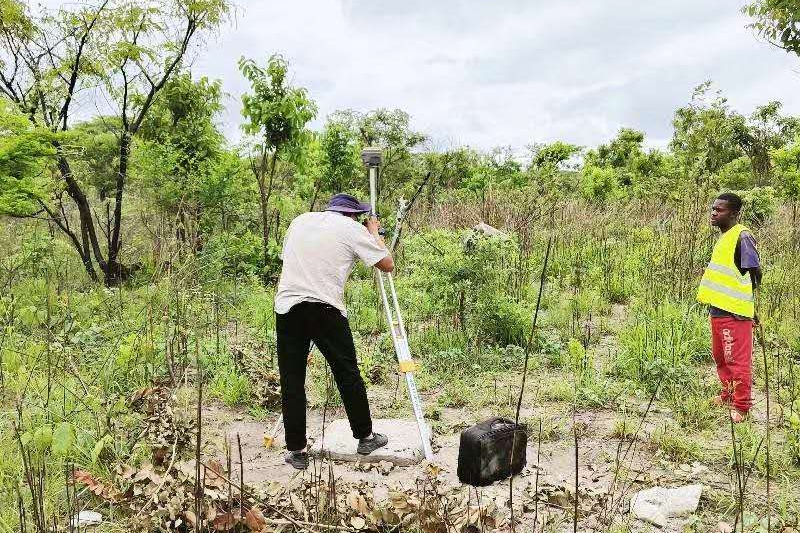

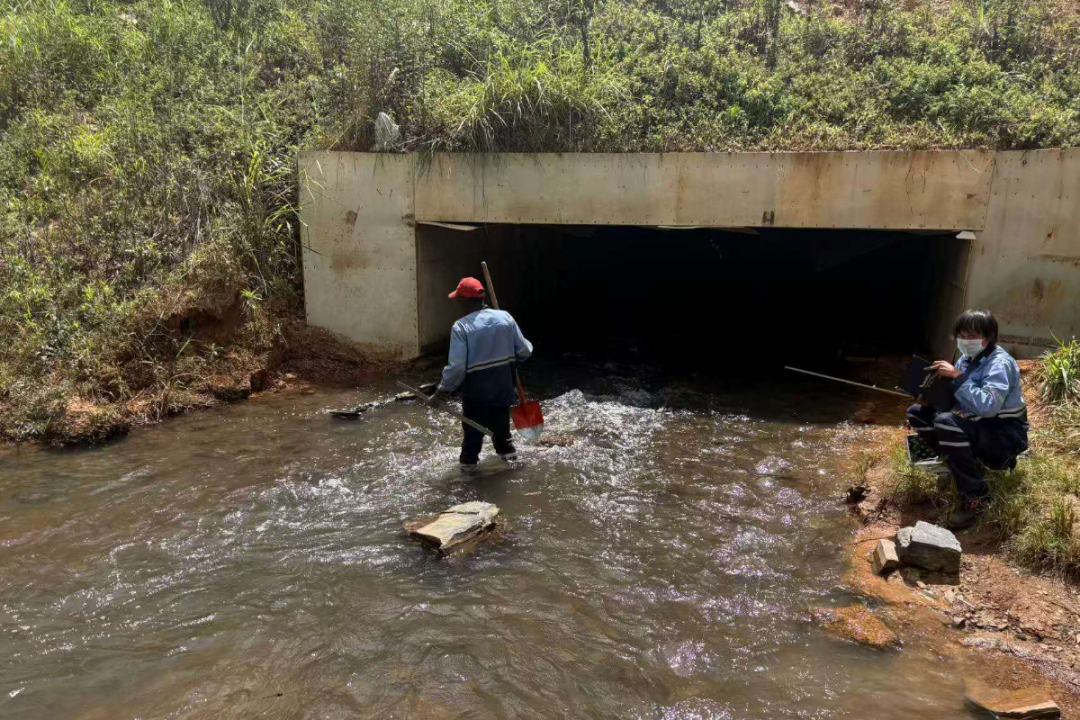

本次勘测并非传统意义上的单一地质钻探,而是一场涵盖岩土工程勘察、土壤电阻率测试、水文气象调查及工程测量四大专业领域的“全能大考”。每一项数据,都直接关系到未来光伏阵列的根基是否稳固、储能系统的接地是否安全、电网调度是否科学。

项目团队以“毫米级”精度推进野外作业与室内分析,累计完成钻孔610个、钻探进尺4830延米,布设土壤电阻率测试点230个,同步完成全部水文气象观测。最终提交的9份岩土报告、7份电阻率专项报告、9份水文报告及全套测量成果,构建起一张立体、精准的矿区地质能源信息网。这些“第一手”资料,为后续施工图设计、设备选型和系统搭建提供了无可替代的科学依据——正如项目经理王紫剑所言:“我们交给业主的不是一摞图纸,而是一座矿山的‘地质脉搏’。”


02
荒野鏖战,在雨季与阻挠中打通“生命线”

         项目于2026年2月正式启动,恰逢刚果(金)雨季高峰。高原上的黏土路在暴雨冲刷下泥泞不堪,每一次钻机转场都成为一场“泥沼突围”。7台XY-150型钻机、2套精密电阻率仪、全套测量设备,是项目组全部的“武器”;而他们的对手,是变幻莫测的天气、闭塞的交通,以及陌生的社区环境。

“最难的不是技术,而是让设备按时到达孔位。”王紫剑回忆,雨季中一段5公里的转运路,往往要花费12个小时,挖掘机在前牵引、工人在后推车,泥浆溅满全身。而更棘手的,是部分220kV线路钻孔点位因征地未完成,一度遭遇村民阻工。面对文化差异与现实矛盾,项目团队没有硬闯,而是带着翻译、村代表和补偿方案,一户户走访、一次次解释——把“绿色电站”能带来的社区用电改善讲清楚,把合规合法的补偿标准讲明白。最终,阻挠化为理解,工作面逐一打开。

安全是海外项目的生命线。项目部全天候强化安保防控,细化应急预案,每天出工前进行风险交底,收工后复盘当日隐患。正是在这样“如履薄冰”的谨慎中,整个雨季施工未发生一起安全事故,设备运行稳定,全力保障了勘测工作有序推进。

03
边打边出,用“华勘速度”跑赢设计时钟


项目设计工期紧迫,业主初步设计需求如箭在弦。常规“先勘测、后整理、再提交”的线性模式根本无法满足。项目组果断打破流程壁垒,确立“现场勘测—实时整理—同步提交”的并联工作法。

白天野外采集数据,夜晚室内核验成图,技术人员为赶工期,晚上将电脑带回宿舍工作到凌晨,把审核会开在钻机旁。每完成一个区块,经三级审核后,中间成果即刻发往设计方。这种“边打边出”的创新模式,让初步报告如期提交,赢得业主高层连声赞叹:“合作这么多年,华勘的标准从来没降过。”

加班加点是常态,但无人抱怨。雨季的夜晚,营地的灯光常亮到凌晨;待到旱季来临,高原上清风送爽,项目也迎来了收官——图纸上密密麻麻的标注、报告里反复校核的曲线,每一处都浸透着专业与责任。

        从雨季攻坚到旱季收官,这份在非洲高原上“泡”出来的勘测成果,不仅是一份合格答卷,更是华勘国际海外工程实力的有力印证。从基础勘察到绿色能源赋能,刚赞公司以“水工环”传统优势为锚,不断向“源网荷储”新兴领域延伸,在非洲能源基建与矿山升级领域持续深耕。

下一步,华勘国际将继续立足海外市场,发挥地质勘测专业优势,持续提升绿色能源工程与生态地质服务能力,以精湛技术、优良品质、高效服务赋能海外矿山绿色改造与能源基础设施高质量建设,擦亮华勘国际海外工程服务优质品牌。(王紫剑)
